2011造價工程師《理論與法規》教材講解(6)
?。?)工作自由時差的判定。
1)以終點節點為完成節點的工作,其自由時差應等于計劃工期與本工作最早完成時間之差。事實上,以終點節點為完成節點的工作,其自由時差與總時差必然相等。
2)其它工作的自由時差就是該工作箭線中波形線的水平投影長度。但當工作之后只緊接虛工作時,則該工作箭線上一定不存在波形線,而其緊接的虛箭線中波形線水平投影長度的最短者為該工作的自由時差。
?。?)工作最遲開始時間和最遲完成時間的判定。
1)工作的最遲開始時間等于本工作的最早開始時間與其總時差之和。
2)工作的最遲完成時間等于本工作的最早完成時間與其總時差之和。

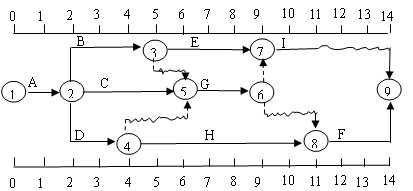

[例]某分部工程雙代號時標網絡計劃如下圖所示,從該計劃所能得到的信息有( )。
A.工作B的總時差為3天
B.工作C的總時差為2天
C.工作D 為非關鍵工作
D.工作E 的總時差為3天
E.工作G的自由時差為0天
答案:ABDE
