2020年一級造價師管理第六章第二節知識點2:設計方案評價與優化
2020年一級造價師考試備考中要對知識點做好篩選和提煉,有的放矢地去學習,備考效率就會有所提高。今天就為大家?guī)?020年一級造價師第六章第二節知識點2:設計方案評價與優化,希望對各位有所幫助。
知識點2:設計方案評價與優化

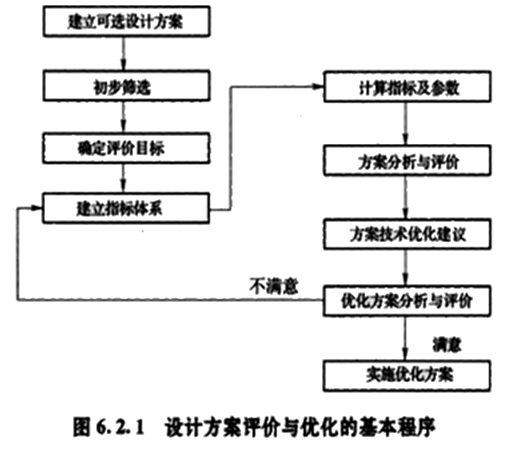

一、基本程序
二、評價指標體系
指標體系應包括以下內容:
1.使用價值指標,工程項目滿足需要程度(功能)的指標;
2.反映創造使用價值所消耗的社會勞動消耗量的指標;
3.其他指標。
【提示】可按指標的重要程度設置主要指標和輔助指標,并選擇主要指標進行分析比較。
三、評價方法
多指標法 | 采用多個指標,將各方案的相應指標值逐一進行分析比較,按照各種指標數值的高低對其做出評價 | 工程造價指標、主要材料消耗指標、勞動消耗指標、工期指標 |
單指標法 | 以單一指標為基礎進行綜合分析與評價 | 綜合費用法、全壽命期費用法、價值工程法 |
多因素評分法 | 多指標法與單指標法相結合 |
【提示1】綜合費用法未考慮資金時間價值;全壽命期法考慮了資金時間價值。
【提示2】價值工程法是對產品進行功能分析,研究如何以最低的全壽命成本實現產品的必要功能,從而提高產品價值。
【提示3】多因素評分優選法綜合了定量分析評價與定性分析評價的優點,可靠性高,應用較廣泛。
【例題·多選題】工程項目設計方案評價方法單指標法中,比較常用的有( )。
A.綜合費用法
B.勞動消耗指標
C.全壽命期費用法
D.價值工程法
E.多因素評分優選法
『正確答案』ACD
『答案解析』本題考查的是設計方案評價與優化。選項B為多指標法,選項E為單指標法與多指標法的結合。參見教材P309。
【2018試題·單選題】采用全壽命期費用法進行設計方案評價時,宜選用的費用指標是( )。
A.正常生產年份總成本費用
B.項目累計凈現金流量
C.年度等值費用
D.運營期費用現值
『正確答案』C
『答案解析』本題考查的是設計方案評價與優化。應用全壽命期費用評價法計算費用時,不用凈現值法,而用年度等值法,以年度費用最小者為最優方案。參見教材P309。
【例題·單選題】在工程項目設計方案評價與優化過程中,最基本和最重要的工作內容是( )。
A.針對不同設計方案,分析其技術經濟指標
B.篩選出各方面都比較滿意的比選方案
C.建立合理的指標體系,采取有效的評價方法進行方案優化
D.進行方案選擇或提出技術優化建議
『正確答案』C
『答案解析』本題考查的是設計方案評價與優化。在設計方案評價與優化過程中,建立合理的指標體系,并采取有效的評價方法進行方案優化是最基本和最重要的工作內容。參見教材P307。
四、方案優化
對于具體方案,則應綜合考慮工程質量、造價、工期、安全和環保五大目標,基于全要素造價管理進行優化。
