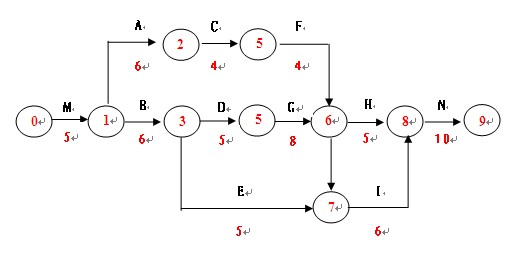

  第2題、某工程項目施工合同已簽訂,采取單價合同,其中規定分項工程的工作量增加超過10%時,將雙方協商的綜合單價由100元/ ,調整為80元/ .雙方對施工進度網絡計劃已達成一致意見。如下圖所示。

  施工過程中發生了如下事件:
  事件1:甲方提供的水源出故障造成施工現場停水,使工作A和工作B的工效降低,作業時間分別拖延2天和1天;多用人工8個和10個工日。工作A 租賃的施工機械每天租賃費為600元,工作B的自有機械每天折舊費300元。
  施工過程中發生了如下事件:
  事件2:為保證施工質量,乙方在施工中將工作C原設計尺寸擴大,增加工程量16 ,作業時間增加3天。
  事件3:因設計變更,工作B工作量由300 增至350 .
  事件4:鑒于工期較緊,應甲方要求,乙方在G和I工作作業過程時采取了加快施工的技術措施,使該兩項工作均縮短了3天,該兩項技術措施費分別為3000元、4000元。
  其余各項工作實際作業工期和費用與原計劃相符。
  問題:
  1.根據雙方商定的網絡計劃,確定合同工期、關鍵路線并計算A、B、C、E、I、G、工作總是差。
  2.上述哪些時間乙方可以提出工期和費用補償要求?哪些不能提出工期和費用補償要求?簡述理由。
  3.每項事件的工期補償是多少天?總工期補償多少天?
  4.合同約定人工費標準是25元/工日,窩工人工費補償標準是12元/工日,該項工程相關直接費、間接費等綜合取費率為30%.工程清算時,乙方能得到的索賠款是多少?該工程實際工期是多少天?

  第2題案例解析:
  問題⑴
  根據計算可以確定合同工期為40天,關鍵線路為
  M 、B、D、G、I、N.
  其中:A工序 TF=5, B工序 TF=0, C工序 TF=5,
  E工序 TF=8, G工序 TF=0, I工序 TF=0
  如圖:
  問題⑵
  事件1: 甲方提供的水源故障使A、B工作延誤,B工作在關鍵線路上,B工作延誤1天,可以提出費用和工期索
  賠。A工作是非關鍵工作雖延誤2天,但未超過總時差故工期不予補償,費用索賠成立。
  事件2: 乙方責任,不予索賠。
  事件3: 由于甲方設計變更,屬甲方責任。B工作量增加且B又是關鍵工作,因此可以提出費用和工期索賠。
  事件4: 乙方經甲方要求同意加快施工進度,屬甲方責任。采取施工技術組織措施,G、I兩項工作作業時
  間均縮短了3天,由于G、I均是關鍵工作,因此總工期縮短了6天……由此所發生的費用應由甲方承擔。
  問題⑶
  事件1: B工作延誤1天,可索賠工期1天
  事件3: 由于甲方設計變更,。B工作工程量增加50 ,
  超過原計劃工程量的10%(30 ),該工程原計劃工期6天,平均每天計劃完成50 .所已工程量的增加意味著工作時間增加了1天。B工作是關鍵工作,因此可索賠工期1天
  綜上所述:工期補償為2天。
  問題⑷
  事件1: 人工費補償:(8+10)×12=216元
  機械費補償:2×600+1×500=1700元
  事件3: 按原單價結算的工程量: 300×(1+10%)=330
  按新單價結算的工程量:350 -330 =20
  結算價:330×100+20×80=34600元
  事件4: 應補償G、I工作施工技術組織措施費:
  3000+4000=7000元
  乙方能得到的索賠款:
 ?。?16+1700+4600+7000)×(1+30%)=17570.80元
  該工程實際工期是為:40+2-6=36天

  建設工程教育網整理
