2011年監理工程師《案例分析》歷年詳解(31)

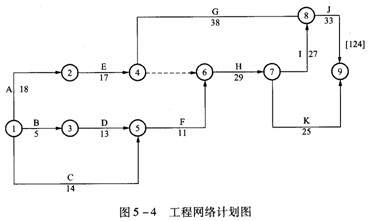

業主與施工單位對某工程建設項目簽訂了施工合同。合同中規定,在施工過程中,如因業主原因造成窩工,則人工窩工費和機械停工費可按工日費和臺班費的50%結算支付。業主還與監理單位簽訂了施工階段的監理合同,合同中規定監理工程師可直接簽證、批準5天以內的工期延期和5000元人民幣以內的單項費用索賠。工程按下列網絡計劃(如圖5 -4)進行。其關鍵線路為A-E-H-I-J.在施工過程中,出現了下列一些情況,影響一些工作暫時停工(同一工作由不同原因引起的停工時間都不在同一時間)。
(1)因業主不能及時供應材料,使E延誤3天,G延誤2天,H延誤3天。
(2)因機械發生故障檢修,使E延誤2天,G延誤2天。
?。?)因業主要求設計變更,使F延誤3天。
?。?)因公網停電,使F延誤1天,I延誤1天。
施工單位及時向監理工程師提交了一份索賠申請報告,并附有有關資料、證據和下列要求。
?。?)工期順延E停工5天,F(xiàn)停工4天,G停工4天,H停工3天,I停工1天,總計要求工期順延17天。
?。?)經濟損失索賠。
?、贆C械設備窩工費:E工序吊車,(3 +2)臺班× 240元/臺班=1200元;F工序攪拌機,(3+1)臺班×70元/臺班=280元;G工序小型機械,(2+2)臺班×55元/臺班=220元;H工序攪拌機,3臺班×70元/臺班=210元;合計機械設備窩工費1910元。
②人工窩工費:E工序,5天×30人×28元/工日= 4200元;F工序,4天×35人×28元/工日= 3920元;G工序,4天×15人× 28元/工日=1680元;H工序,3天×35人×28元/工日= 2940元;
I工序,1天×20人×28元/工日= 560元;合計人工窩工費13300元。
?、坶g接費增加:(1910+13300)× 16%=2433.6元。
?、芾麧檽p失:(1910+13300+2433.6)×5%=882. 18元。
總計經濟索賠額:1910+13300+2433.6+882. 18=18525.78元。
問題
1.施工單位索賠申請書提出的工序順延時間、停工日數、機械臺班數和單價的數據等,經審查后均真實。監理工程師對所附各項工期順延、經濟索賠要求,如何確定認可?為什么?

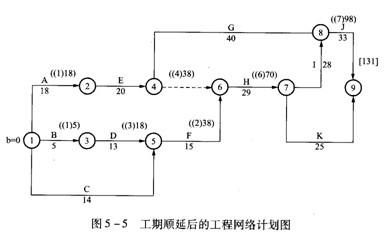

答案:關于工期順延(工期順延后的工程網絡計劃圖,如圖5 -5所示)和經濟索賠。
?。?)工期順延由于非施工單位原因造成的工期延誤,應給予補償(2分)。
①因業主原因:E工作補償3天,H工作補償3天,G工作補償2天(1分)。
?、谝驑I(yè)主要求變更設計:F工作補償3天(1分)。
?、垡蚬W(wǎng)停電:F工作補償1天,I工作補償1天(1分)。
應補償?shù)墓て冢?31-124=7天(1分)。
監理工程師認可順延工期7天(1分)。
?。?)經濟索賠。
?、贆C械閑置費:
(3×240 +4×70 +2×55 +3×70)×50% =660元(1分)。
?、谌斯じC工費:
?。?×30+4×35+2×15+3×35+1×20)×50%=5390元(1分)。
?、垡驅贂簳r停工,間接費損失不予補償(1分)。
?、芤驅贂簳r停工,利潤損失不予補償(1分)。
經濟補償合計:660+5390=6050元(1分)。
2.監理工程師對認可的工期順延和經濟索賠金如何處理?為什么?
答案:關于認可的工期順延和經濟索賠處理因經濟補償金額超過監理工程師5000元的批準權限,以及工期順延天數超過了監理工程師5天的批準權限,故監理工程師審核簽證經濟索賠金額及工期順延證書均應報業主審查批準(4分)。


- ·根據《建設工程文件歸檔整理規范》,由監理單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》,由建設單位長期保存的文件包括( )。
- ·根據《建設工程文件歸檔整理規范》在建設單位和工程監理單位的保管期限分別是( )。
- ·2020監理工程師備考科目特點及學習方法
- ·2019年監理模擬試題、預測卷已開通 開啟刷題模式
- ·2019年監理工程師模擬試題、典型例題 速來查看!
- ·蘇州2018監理工程師
- ·2019監理工程師備考科目特點及學習方法
- ·監理工程師《投資控制》備考資料:不可抗力
- ·《投資控制》備考資料:招標控制價及確定方法
