    成本核算的原則、依據、范圍和程序

    2021-08-11 18:01 來源:建設工程教育網
    打印
    字體:

      成本核算的原則、依據、范圍和程序

      一、成本核算的原則

      三同步

      形象進度 產值統計 成本歸集

      形象進度表達的工程量、統計施工產值的工程量和實際成本歸集所依據的工程量均應是相同的數值。

      二、成本核算的依據

      1.各種財產物資的收發、領退、轉移、報廢、清查、盤點資料。做好各項財產物資的收發、領退、清查和盤點工作,是正確計算成本的前提條件。

      2.與成本核算有關的各項原始記錄和工程量統計資料。

      3.工時、材料、費用等各項內部消耗定額以及材料、結構件、作業、勞務的內部結算指導價。

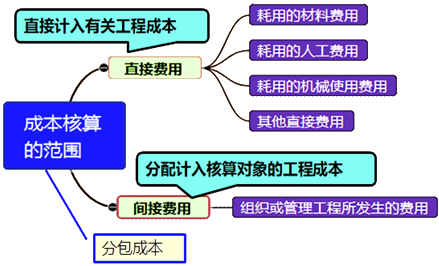

      三、成本核算的范圍

      工程成本包括從建造合同簽訂開始至合同完成止所發生的、與執行合同有關的直接費用和間接費用。

    直接人工施工過程中直接從事建筑安裝工程施工的工人以及在施工現場直接為工程制作構件和運料、配料等工人的職工薪酬
    直接材料施工過程中所耗用的、構成工程實體的材料、結構件、機械配件和有助于工程形成的其他材料以及周轉材料的租賃費和攤銷等
    機械使用費施工過程中使用自有施工機械所發生的機械使用費,使用外單位施工機械的租賃費,以及按照規定支付的施工機械進出場費等
    其他直接費用施工過程中發生的材料搬運費、材料裝卸保管費、燃料動力費、臨時設施攤銷、生產工具用具使用費、檢驗試驗費、工程定位復測費、工程點交費、場地清理費,以及能夠單獨區分和可靠計量的為訂立建造承包合同而發生的差旅費、投標費等費用
    間接費用是指企業各施工單位為組織和管理工程施工所發生的費用
    與“項目部”有關的管理支出
    分包成本是指按照國家規定開展分包,支付給分包單位的工程價款

      【易混淆知識點辨析】

      ■成本控制的周期:投標階段→保證金返還全過程

      ■成本核算的范圍:建造合同簽訂→合同完成止

      四、成本核算的程序(工程→月份→具體對象→未完→已完結算)

      1.對所發生的費用進行審核,以確定應計入工程成本的費用和計入各項期間費用的數額。

      2.將應計入工程成本的各項費用,區分為哪些應當計入本月的工程成本,哪些應由其他月份的工程成本負擔。

      3.將每個月應計入工程成本的生產費用,在各個成本對象之間進行分配和歸集,計算各工程成本。

      4.對未完工程進行盤點,以確定本期已完工程實際成本。

      5.將已完工程成本轉入工程結算成本;核算竣工工程實際成本。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
