一級建造師考試項目質量風險分析和控制,2019年一級建造師考試備考開始了,為了幫助小伙伴們更好的備考2019年一級建造師考試,今天特此為大家整理了一級建造師考試項目質量風險分析和控制,希望對各位有所幫助。
4013 項目質量風險分析和控制

一、風險識別

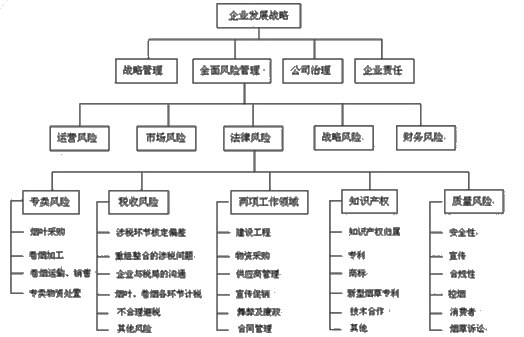

(一)常見的質量風險
1.風險按產生原因的分類
自然風險
|
自然條件、自然災害對質量造成的損害
|
技術風險
|
技術水平的局限和項目實施人員對技術掌握、應用不當對項目質量造成的不利影響
|
管理風險
|
各單位質量管理體系缺陷,組織方面(組織結構、工作流程、任務和職能分工不當、制度不健全、人員能力和責任心的問題)對質量的損害
|
環境風險
|
社會環境、實施現場的工作環境的影響
|
2.風險損失責任承擔的角度
業主方
|
決策失誤,單位選擇錯誤,提供的資料不準確等
|
勘察設計方
|
勘察的疏漏,設計的錯誤
|
施工方
|
管理松懈、混亂,技術錯誤,材料機械使用不當
|
監理方
|
監理未依法履行在質量和安全方面的監理責任
|
(二)質量風險識別的方法
可按風險責任單位和項目實施階段分別進行風險識別。三步:繪圖→找原因→成報告。
①采用層次分析法畫出質量風險結構層次圖。
?、诜治龈鞣N風險的促發因素。
分析方法:頭腦風暴法;專家調查(訪談)法;經驗判斷法;因果分析圖法。
?、蹖L險識別的結果匯總成為質量風險識別報告。
報告沒有固定格式,通常列表的形式,內容包括:風險編號、種類、促發因素、風險事故的簡單描述以及承擔的責任方等。

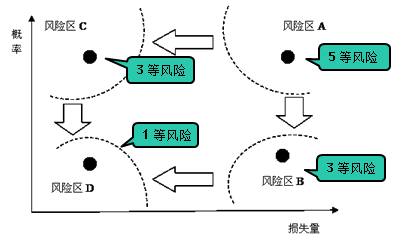

二、質量風險評估
一是評估各種質量風險發生的概率;
二是各種質量風險可能造成的損失量。
方法:
(1)采用定性和定量相結合的方法進行;
(2)通常可以采用經驗判斷法或德爾菲法。
項目質量風險評估表
表1Z204013-1
編號
|
風險種類
|
風險因素
|
風險事件描述
|
發生概念
|
損失量
|
風險等級
|
備注
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

三、質量風險響應
1.質量風險應對策略
規避
|
采取恰當的措施避免質量風險的發生(選擇好的、正確的、避開、不選用)。
|
減輕
|
針對無法規避的,制定應對方案,降低損失。
如制定質量保證措施和事故應急預案 |
轉移
|
采用正確的方法把質量風險轉移給其他方承擔。
分包轉移(聯合體)、擔保轉移、保險轉移 |
風險
承擔 |
風險自留。無法避免,損害不大而預防費用高。
(1)無計劃自留(未作預處理) (2)有計劃自留(如設立風險基金、預留不可預見費) |
2.質量風險管理計劃的內容
風險應對應形成項目質量風險管理計劃:
(1)項目質量風險管理方針、目標。
(2)質量風險識別和評估結果。
(3)質量風險應對策略和具體措施。
(4)質量風險控制的責任分工。
(5)相應的資源準備計劃。
項目質量風險管理計劃一覽表
表1Z204013-2
編號
|
風險事件
|
風險等級
|
響應策略
|
主要監控措施
|
責任部門
|
責任人
|
備注
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
四、質量風險控制
1.建設單位質量風險控制
2.設計單位質量風險控制
3.施工單位質量風險控制
4.監理單位質量風險控制
【例題·單選】(2017年)下列質量風險對策中,屬“減輕”對策的是( )。
A.設立質量事故風險基金
B.正確進行項目規劃選址
C.依法實行聯合體承包
D.制定并落實施工質量保證措施
『正確答案』D
『答案解析』本題考查的是質量風險響應。針對無法規避的質量風險,研究制定有效的應對方案,盡量把風險發生的概率和損失量降到最低程度,從而降低風險量和風險等級。例如,在施工中有針對性地制定和落實有效的施工質量保證措施和質量事故應急預案,可以降低質量事故發生的概率和減少事故損失量。參見教材P159。
【例題·單選】(2016年)關于工程項目質量風險識別的說法,正確的是( )。
A.從風險產生的原因分析,質量風險分為自然風險、施工風險、設計風險
B.可按風險責任單位和項目實施階段分別進行風險識別
C.因項目實施人員自身技術水平局限造成錯誤的質量風險屬于管理風險
D.風險識別的步驟是,分析每種風險的促發因素→畫出質量風險結構層次圖→將結果匯總成質量風險識別報告
『正確答案』B
『答案解析』本題考查的是質量風險識別。選項A,質量風險分為自然風險、技術風險、管理風險、環境風險;選項C,自身技術水平屬于技術風險;選項D,風險識別步驟:畫出質量風險結構層次圖→分析每種風險的促發因素→將結果匯總成質量風險識別報告。參見教材P158。
【例題·單選】(2015年)某施工總承包單位依法將自己沒有足夠把握實施的防水工程分包給有經驗的分包單位,屬于質量風險應對的( )策略。
A.轉移
B.規避
C.減輕
D.自留
『正確答案』A
『答案解析』本題考查的是質量風險響應。轉移包括分包轉移、擔保轉移、保險轉移。參見教材P159。
【例題·多選】(2015年)關于風險對策的說法,正確的有( )。
A.編制生產安全事故應急預案是生產者安全風險規避策略
B.招標人要求中標人提交履約擔保是招標人合同風險減輕策略
C.承包商設立質量缺陷風險基金是承包商的質量風險自留策略
D.承包商合理安排施工工期,進度計劃,避開可能發生的自然災害是承包商質量風險規避策略
E.依法組成聯合體承接大型工程項目是承包商的風險轉移策略
『正確答案』CDE
『答案解析』本題考查的是質量風險的響應。選項A屬于風險減輕;選項B屬于風險轉移中的擔保轉移。參見教材P159。
【例題·單選】(2014年)下列項目質量風險中,屬于管理風險的是( )。
A.項目實施人員對工程技術的應用不當
B.社會上的腐敗現象和違法現象
C.采用不夠成熟的新結構、新技術、新工藝
D.工程質量責任單位的質量管理體系存在缺陷
『正確答案』D
『答案解析』本題考查的是質量風險識別。選項AC屬于技術風險。選項B屬于環境風險。管理風險包括:工程項目的建設、設計、施工、監理等工程質量責任單位的質量管理體系存在缺陷,組織結構不合理,工作流程組織不科學,任務分工和職能劃分不恰當,管理制度不健全,或者各級管理者的管理能力不足和責任心不強,這些因素都可能對項目質量造成損害。參見教材P156。
【例題·多選】質量風險識別包括的步驟有( )。
A.采用層次分析法畫出質量風險結構層次圖
B.采用網絡圖分析法畫出質量風險結構圖
C.分析每種風險的促發因素
D.將風險識別的結果匯總成為質量風險識別報告
E.評估各種質量風險發生的概率
『正確答案』ACD
『答案解析』本題考查的是風險識別。選項E屬于質量風險評估的工作內容。參見教材P158。
