07年監理工程師考試《案例分析》沖刺經典題型(二)

2007-04-30 11:35  來源:  字體:  打印 收藏

《案例分析》沖刺復習要點(一)

《案例分析》沖刺復習要點(二)

《案例分析》沖刺復習要點(三)

《案例分析》沖刺經典題型(一)

  案例一

  某挖土方工程,擬完工程量為2000立方米,計劃單價為19元/立方米,已完工程量為3000立方米,實際單價為18元/立方米。

  問題:

 ?。?)擬完工程計劃投資;

 ?。?)已完工程實際投資;

 ?。?)已完工程計劃投資

 ?。?)投資偏差;

 ?。?)進度偏差。

  答案:

  (1)擬完工程計劃投資=2000×19=38000元

 ?。?)已完工程實際投資=3000×18=54000元

 ?。?)已完工程計劃投資=3000×19=57000元

 ?。?)投資偏差=54000-57000=-3000元

 ?。?)進度偏差=38000-57000=-19000元

  案例二

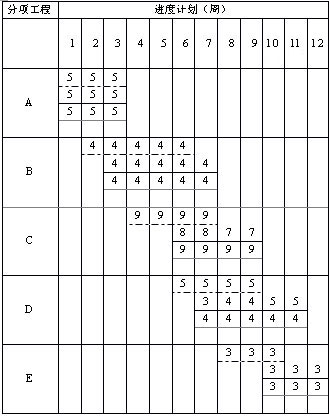

  某工程項目計劃進度與實際進度如表6-1所示:

hspace=0

  表中:——表示擬完工程計劃投資;
     ~~~~表示已完工程實際投資;
     ……表示已完工程計劃投資。

 ?。蹎栴}]

  1.根據表6-1的內容填寫投資數據表。

  2.計算第6周末的投資偏差和進度偏差

  答案:

  1.投資數據表6-3如下:

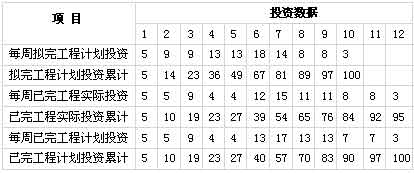

  表6-3              投資數據表

hspace=0

  2.第6周末投資偏差和進度偏差為:根據投資數據表中數據可以確定投資偏差與進度偏差。

  第6周末投資偏差與進度偏差:投資偏差一已完工程實際投資=已完工程計劃投資=39-40=l(萬元),即:投資節約1萬元。

  進度偏差一擬完工程計劃投資一已完工程計劃投資=57-40=17(萬元),即:進度拖后17萬元。

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
